Akselerasi Penanganan Bencana Aceh: Fokus Distribusi Logistik dan Pemulihan Akses Darat

Pemerintah Indonesia tengah menggenjot upaya percepatan penanganan bencana di Aceh, dengan prioritas utama pada optimalisasi distribusi logistik dan pemulihan akses transportasi darat, khususnya pada jalur jalan nasional dan jembatan. Langkah strategis ini dinilai krusial untuk meningkatkan efektivitas penyaluran bantuan yang selama ini masih sangat bergantung pada jalur udara, yang memiliki keterbatasan kapasitas dan rentan terhadap kondisi cuaca.

Kepala Pusat Data, Informasi, dan Komunikasi Kebencanaan Badan Nasional Penanggulangan Bencana (BNPB), Abdul Muhari, menekankan bahwa pemulihan dan optimalisasi jalur darat akan menjadi “game changer” dalam manajemen logistik kebencanaan di Aceh. Dengan terbukanya kembali akses jalan dan jembatan yang vital, volume bantuan yang dapat disalurkan diperkirakan akan meningkat secara signifikan, sekaligus mengurangi ketergantungan pada distribusi udara.

“Fokus kita saat ini adalah pada distribusi logistik dan perbaikan akses transportasi, khususnya jalan nasional dan jembatan. Infrastruktur ini sangat krusial karena akan meningkatkan efektivitas distribusi bantuan yang selama ini masih dominan melalui jalur udara. Kita harapkan awal minggu depan jalur darat sudah dapat dioptimalkan sehingga tonase bantuan bisa meningkat secara signifikan,” ujar Abdul Muhari dalam keterangan tertulisnya.

Progres Positif Titik Konektivitas Utama di Aceh

Saat ini, sejumlah titik konektivitas utama di Aceh mulai menunjukkan perkembangan positif. Salah satu contohnya adalah akses Jalan Nasional Pidie Jaya–Bireuen yang kini telah tersambung kembali setelah Jembatan Krueng Meureudu berhasil dibuka pada 12 Desember 2025. Meskipun masih dalam tahap perbaikan, jembatan tersebut sudah dinyatakan fungsional dan dapat dilalui oleh kendaraan, membuka kembali jalur vital ini.

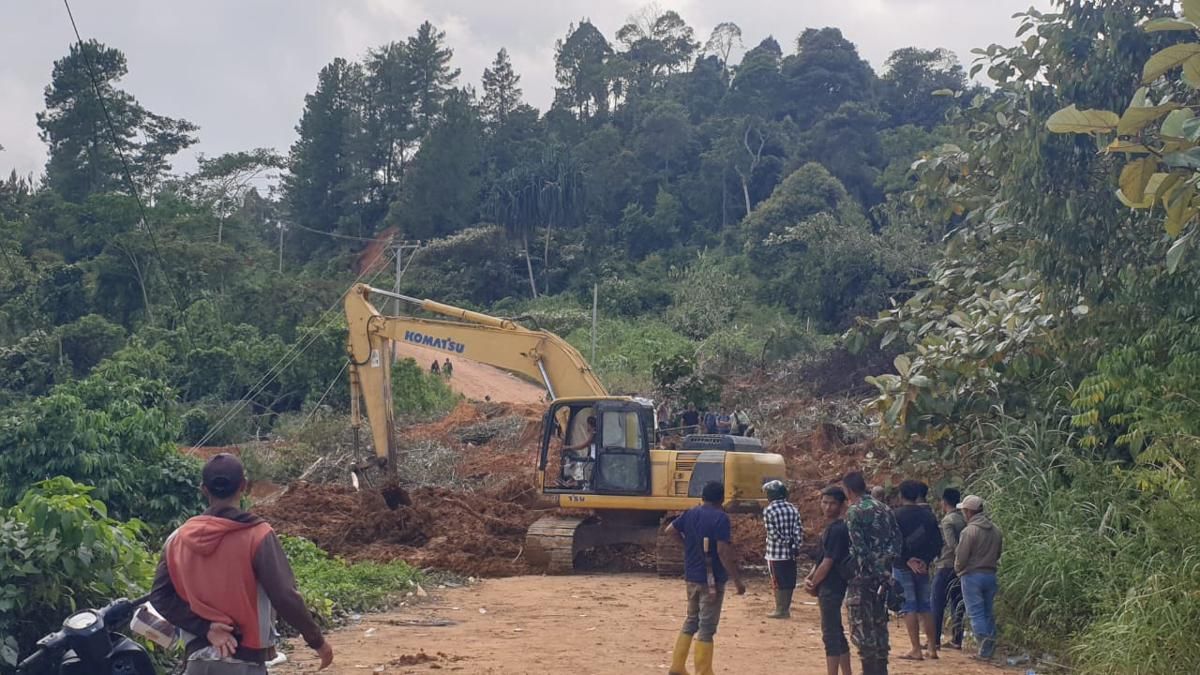

Namun, tidak semua jalur mengalami kemajuan yang sama. Akses Pidie–Aceh Tengah melalui Geumpang–Pameu–Simpang Uning masih dilaporkan terputus. Kendaraan roda empat baru mampu mencapai Kecamatan Rusip Antara dan belum bisa menembus hingga Takengon. Di ruas jalan ini, tercatat ada tiga jembatan yang putus, dan pekerjaan pembersihan material longsor dalam skala besar masih terus berlangsung.

Baca Juga :  Wamenpar Ni Luh: Sidak Bogor, Pastikan Aman Wisatawan dari Pohon Tumbang & Jalur Evakuasi

Untuk ruas Aceh Tengah–Nagan Raya yang melalui Lhok Seumot–Jeuram, kendaraan roda dua dilaporkan sudah dapat melintas. Saat ini, proses penimbunan oprit dan badan jalan terus dikebut dengan target agar akses tersebut dapat segera difungsikan sepenuhnya. Pemerintah menargetkan ruas jalan ini akan rampung dan dapat dioperasikan penuh pada tanggal 17 Desember 2025.

Sementara itu, akses Gayo Lues–Aceh Tenggara via Kutacane masih terputus akibat dua jembatan yang putus serta adanya longsor dan amblas pada badan jalan. Upaya penimbunan oprit dan pemasangan jembatan Bailey terus dilakukan untuk mengatasi kendala ini. Satu titik kritis di STA 14+400 kini telah berhasil terhubung dan dapat dilalui oleh kendaraan roda dua maupun roda empat.

“Perbaikan infrastruktur ini dilakukan secara kolaboratif, melibatkan aparat keamanan, dinas teknis, serta organisasi kemanusiaan, agar distribusi bantuan—mulai dari makanan, obat-obatan, tenda, hingga bahan bakar—dapat menjangkau wilayah terdampak lebih cepat dan aman,” tambah Abdul Muhari, menegaskan pentingnya sinergi lintas sektor.

Persiapan Pembangunan Hunian Sementara (Huntara)

Selain fokus pada pemulihan infrastruktur fisik, pemerintah juga mulai menyiapkan pembangunan hunian sementara (huntara) bagi warga yang terdampak bencana banjir dan longsor di Aceh, Sumatra Utara, dan Sumatra Barat. Penyiapan huntara ini dilakukan secara paralel dengan penanganan darurat yang masih berjalan, memastikan kebutuhan dasar pengungsi terpenuhi.

Baca Juga :  Sabotase Jembatan Bailey Bencana: Bukti KSAD

Mengenai pemulihan jembatan, BNPB mencatat kemajuan yang signifikan di beberapa titik. Perbaikan Jembatan Tiepin Reudeup dan Jembatan Tiupin Mane di Kabupaten Bireuen telah mencapai progres 90 persen. Namun, perbaikan beberapa jembatan lainnya masih menghadapi kendala cuaca yang kurang mendukung. Contohnya adalah Jembatan Kutabalang di Bireuen yang progres perbaikannya baru mencapai 40,7 persen, serta Jembatan Jeurata di Aceh Tengah yang masih berada pada tahap awal perbaikan.

Fase Pemulihan Awal di Sumatra Barat

Di wilayah Sumatra Barat, penanganan bencana dilaporkan telah memasuki fase pemulihan awal. Hal ini ditandai dengan dimulainya peletakan batu pertama pembangunan hunian sementara (huntara) di Korong Asam Pulau, Nagari Anduring, Kabupaten Padang Pariaman. Pembangunan huntara ini ditujukan untuk 34 kepala keluarga yang kehilangan tempat tinggal akibat bencana.

“Untuk Aceh dan Sumatra Utara, kami mendorong pemerintah daerah segera mengidentifikasi lokasi huntara yang aman dan layak. Penentuan lokasi tidak boleh tergesa-gesa dan harus melalui kajian matang, terutama dari aspek hidrologis, agar tidak kembali terdampak banjir atau longsor,” tegas Abdul Muhari.

Menurutnya, pemilihan lokasi huntara yang tepat merupakan fondasi penting dalam proses transisi menuju hunian tetap. Selain itu, pemilihan lokasi yang cermat juga bertujuan untuk meminimalkan risiko bencana berulang di masa mendatang. Proses penyiapan huntara ini dilaksanakan seiring dengan lima fokus utama penanganan bencana yang sedang berjalan, meliputi:

  • Pencarian dan pertolongan korban.
  • Distribusi logistik kebutuhan pokok.
  • Pemulihan akses jalan dan transportasi.
  • Pemulihan sarana komunikasi.
  • Pemulihan akses energi listrik.

Langkah-langkah komprehensif ini diharapkan dapat mempercepat pemulihan kondisi pascabencana dan mengembalikan kehidupan normal bagi masyarakat yang terdampak di wilayah Aceh dan sekitarnya.
